關于意東一路與壩街平交處
至北橋路段封閉施工延期的通告
由潮州市湘橋區意溪鎮政府實施建設的潮州市湘橋區韓東片區供排水管網綜合提升(一期)工程,目前已全面開工建設。其中,意東一路與壩街平交處至北橋路(K1+025-K2+320)路段為城市支路整體改造范圍,原定施工期為2025年8月18日至2025年10月30日,因該路段設計方案優化,施工新增加低壓線遷改、三線(聯通、移動、電信)落地、污水管道、既有灌溉渠改造等施工內容,工程量較大且地下管線結構復雜,施工難度較大,工程進度受限。為確保施工期間道路交通安全,確保工程順利實施,依據《中華人民共和國道路交通安全法》相關規定,決定對意東一路與壩街平交處至北橋路(K1+025-K2+320)路段全封閉施工期限分三段予以延期。現將有關事宜通告如下:
一、封閉路段
1、意東一路與壩街平交處至意南路口(K1+025-K1+510)路段。
2、意東一路與意南路平交口至法資廠(K1+510-K1+960)路段。
3、意東一路法資廠至北橋路(K1+960-K2+320)路段。
二、封閉時間
1、意東一路與壩街平交處至意南路口:2025年11月13日至2025年12月31日。
2、意東一路與意南路平交口至法資廠:2025年11月13日至2026年1月10日。
3、意東一路法資廠至北橋路:2025年11月13日至2026年1月25日。
三、繞行路線

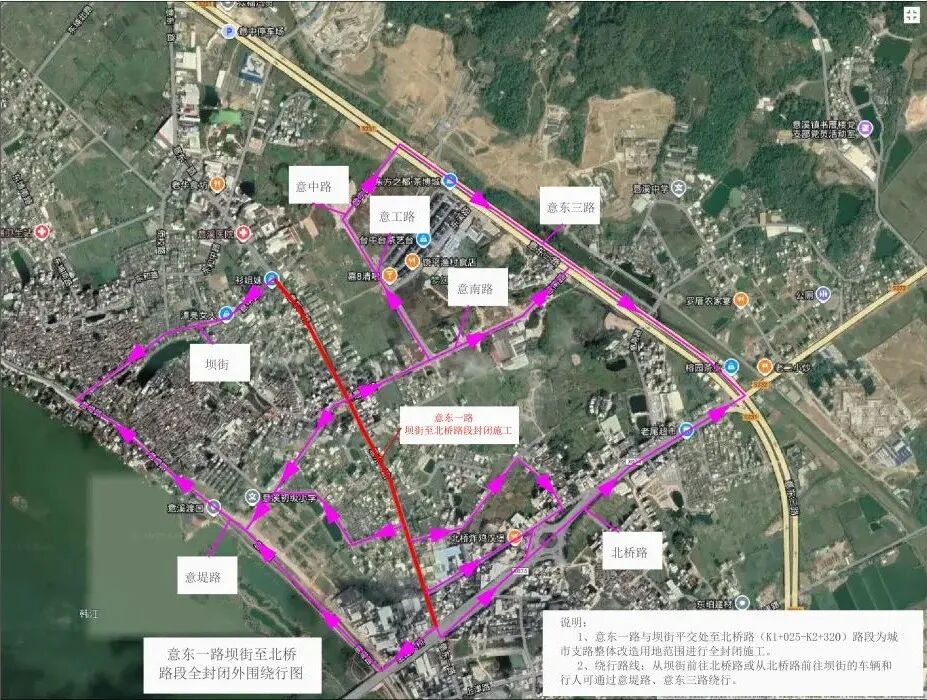

從壩街前往北橋路或從北橋路前往壩街的車輛和行人可通過意堤路、意東三路繞行。
希廣大交通參與者知照?qǐng)?zhí)行,服從現場工作人員的指揮,由此帶來的不便,敬請諒解與支持。
潮州市湘橋區意溪鎮人民政府
潮州市公安局交通管理支隊市區二大隊
2025年11月6日
