潮州東大道沿線電力設施遷改工程取得階段性進展 目前完成總工程量25%
記者近日從潮州新區管委會獲悉,潮州東大道沿線電力設施遷改工程取得階段性進展,目前已完成土建工程量60%,完成總工程量25%。項目全面完成后,將進一步提升潮州東大道沿線土地使用效率和市容市貌,更好優化營商環境。

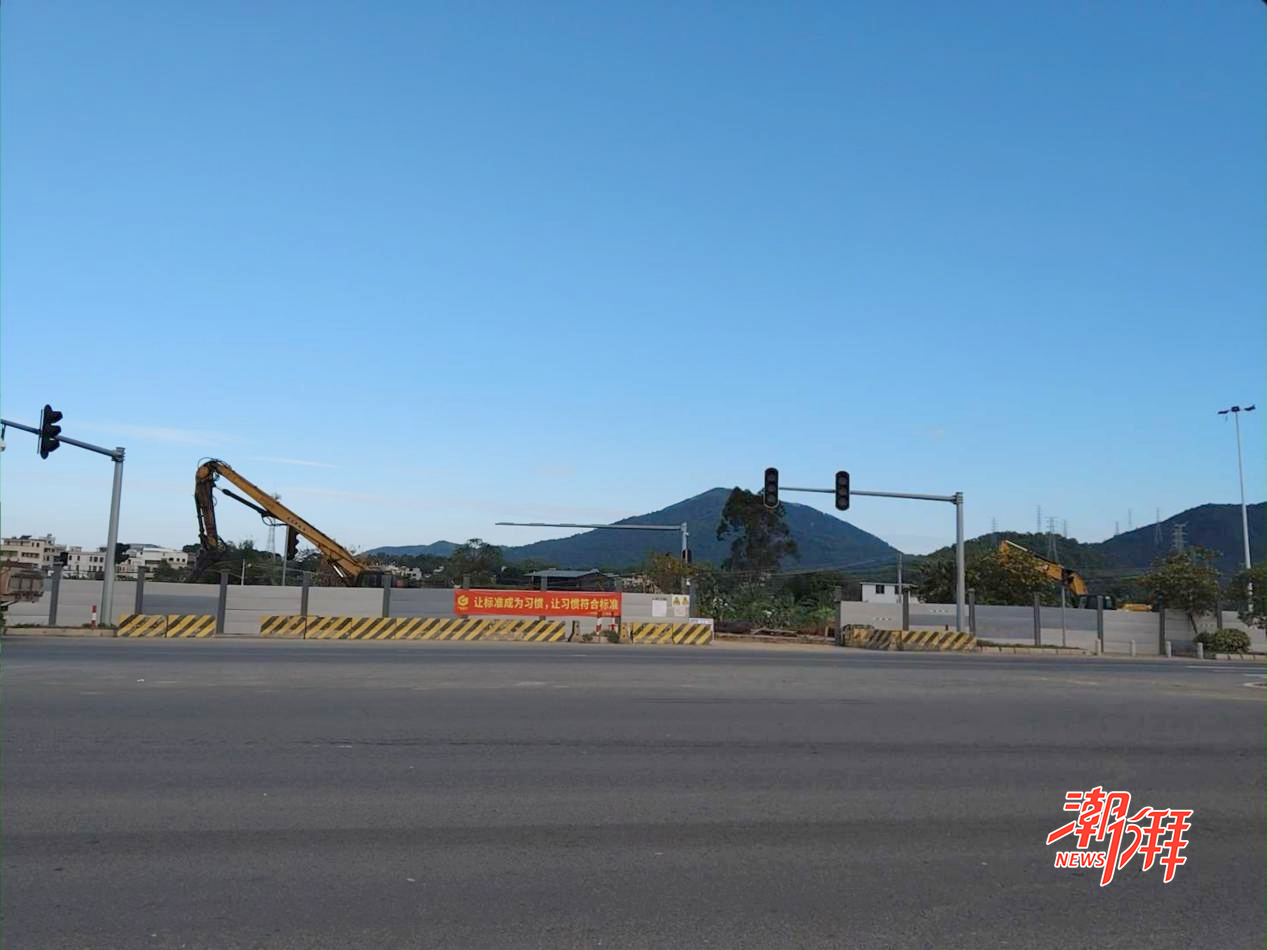

項目施工現場
據了解,該工程是在粵東城際鐵路“三電”遷改基礎上,對潮州東大道沿線電力線路(110kV官半線、110kV臥官線、110kV臥橋線和220kV潮饒線,項目總長超17公里)從“架空”遷改為“下地”,利用潮州東大道兩側電力管溝敷設電纜,解決在建粵東城際鐵路與220kv潮饒線N17-N18段線路交叉,施工距離不夠的問題。

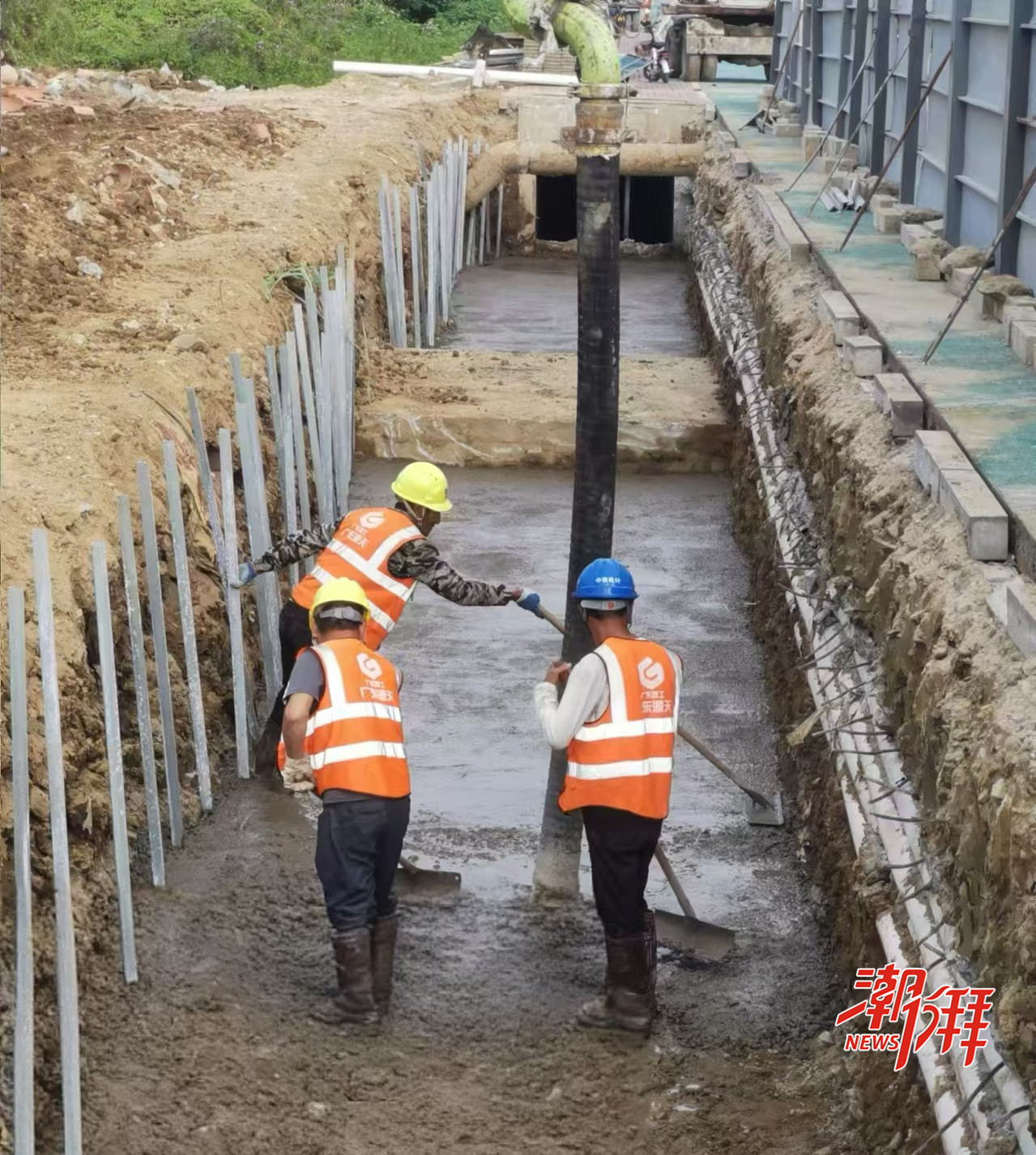

項目施工現場
在項目施工現場,記者看到施工人員正分工協作、緊張有序進行作業。“目前正在施工的是市政電纜排管破除及新建電纜通道,已完成土建工程量60%,完成總工程量25%。”潮州東大道沿線電力設施遷改工程項目經理肖燁介紹說。
近年來,市委、市政府高度重視韓江新城規劃建設,堅持以“百千萬工程”為引領,大力實施重點項目建設,力促新城提速提質發展。為進一步提升潮州東大道沿線土地使用效率和市容市貌,更好優化營商環境,10月中旬,我市啟動潮州東大道沿線電力設施遷改工程。自開工以來,施工單位采取多點同時施工、各施工段同步推進的方式,搶抓黃金施工期,力爭在12月底前完成土建施工任務,在2025年春節前完成全部施工任務。

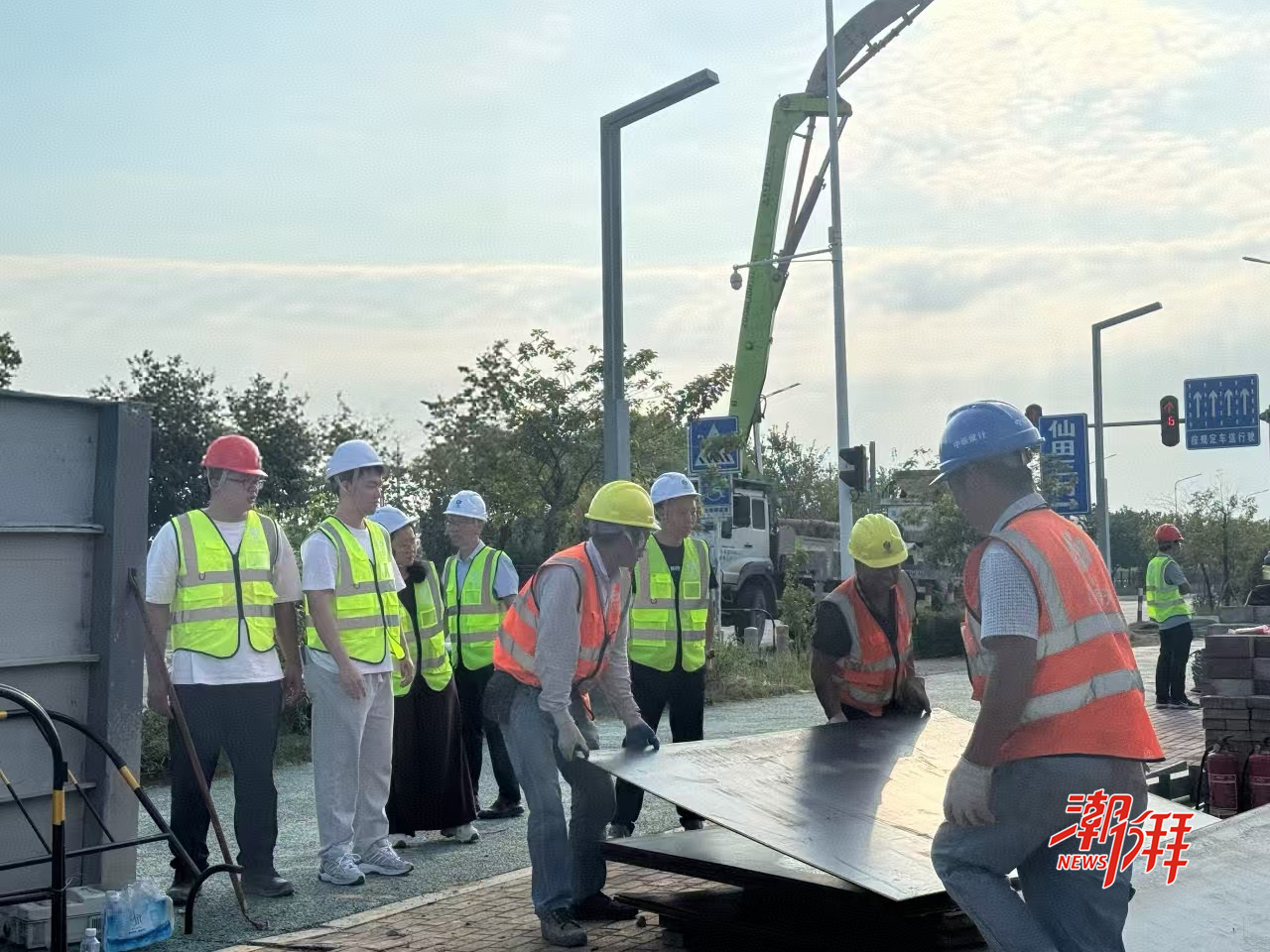

項目施工現場
“項目建成投產后,將有效釋放半島廣場及潮州東大道南側已規劃商業用地開發空間,為韓江新城開發建設及招商引資提供有力支撐。”潮州新區管委會招商發展局四級主任科員鐘悅婷說。
文字 | 潮州日報全媒體記者 黃嘉爍
圖片|潮州新區管委會 供
編輯 | 翁純
