近日,南方電網廣東潮州供電局傳來好消息,經過近半年的攻堅克難,該局順利完成500千伏韓汕線甲乙線遷改工作并通過驗收,為接下來粵東城際鐵路加快建設創造了有利條件。


遷改工程現場。 (潮州供電局 供)
據了解,粵東城際鐵路是廣東省為促進區域協調發展、提升交通一體化水平而規劃建設的重要項目,建成后將推動粵東地區與粵港澳大灣區、海西經濟區、華東地區更好更快連接,對促進粵東地區高質量發展具有重要意義。此次完成遷改的500千伏韓汕線甲乙線,是粵東城際鐵路項目沿線重要的電力線路和關鍵控制性節點,能夠?yàn)轫?xiàng)目施工提供堅強的電力保障。
遷改工程自去年9月開工,于今年3月3日順利完成。工程主要對500千伏韓汕線#116-#119段進行改造,包括拆除舊塔2基,新建雙回耐張鋼管組合塔3基,新建線路長度約1.3千米,重新放緊線長度約2.3千米,工程總投資約3千萬元。
本次遷改工程附近存在運行中的電氣化鐵路、高速公路、游樂園、村道機耕道遍布等制約因素,同時存在停電窗口短、施工工期緊、春節后施工資源調集難度大等困難。潮州供電局積極與有關部門協商遷改方案,緊盯關鍵節點和風險點,提前做好充足準備,倒排細化工期,確保各個環節有效銜接,最終順利完成遷改工作。

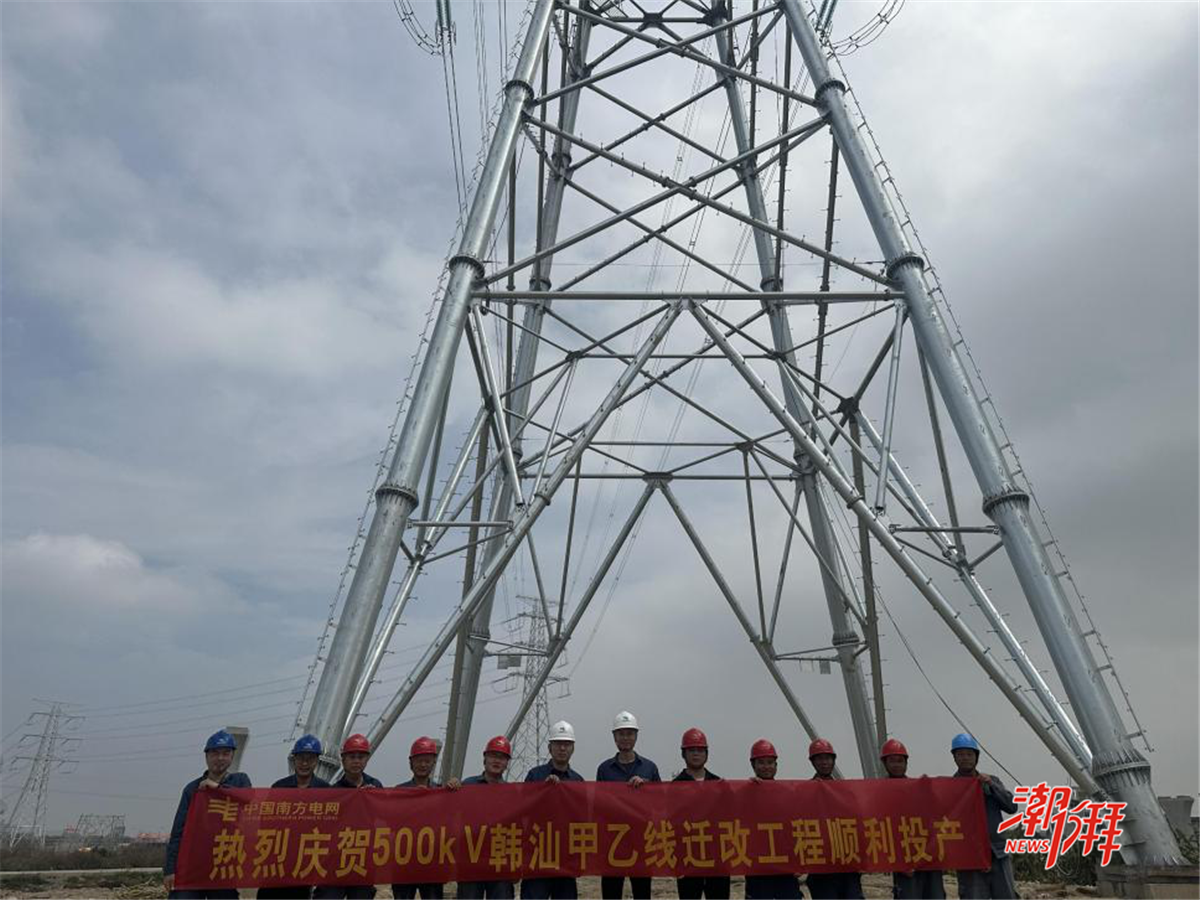

順利完成遷改工程。(潮州供電局 供)
此次遷改工作的圓滿完成,不僅為粵東城際鐵路項目建設提供了堅強電力保障,更為后續其他重點項目的建設積累了寶貴經驗。潮州供電局表示,將始終秉承“人民電業為人民”的初心使命,凝聚全局合力積極作為,以“滿格”電力服務潮州重點項目落地,助力潮州經濟社會高質量發展。

文字 | 潮州日報全媒體記者 黃嘉爍 通訊員 徐騰 邱宇航 陳仕爍
